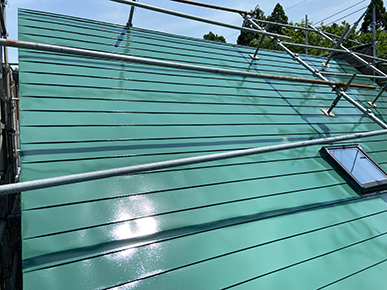

マスコミ取材新潟日報に近藤栄一塗装店が掲載されました。ラジオのFM番組に新潟の塗装職人としてゲスト出演いたしました。

近藤親方の生い立ち
どんな職人さん?
近藤栄一塗装店の保証
塗替えで失敗しない方法
外壁塗装の流れ
屋根塗装の流れ
アパート外壁塗装
浴室の塗装
こんな塗装もいたします
店舗塗装
シャッター塗装
断熱塗料
冬の塗装
施工エリア
よくある質問
資料請求

会社概要
プライバシーポリシー
相互リンク

屋根塗装の流れ
ご覧になりたい塗装をお選びください。

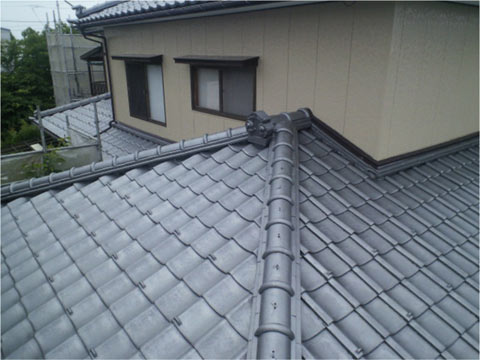

屋根瓦塗装の工程
※画像クリックで拡大します。

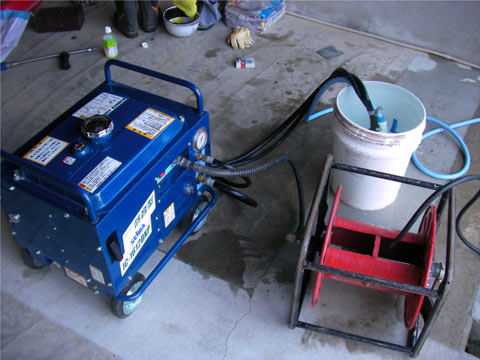

①使用する高圧洗浄機
 150㎏で洗浄します。
 作業時間は屋根40坪で約3時間位です。

着工前
②塗装工事着工前です。
ケレン

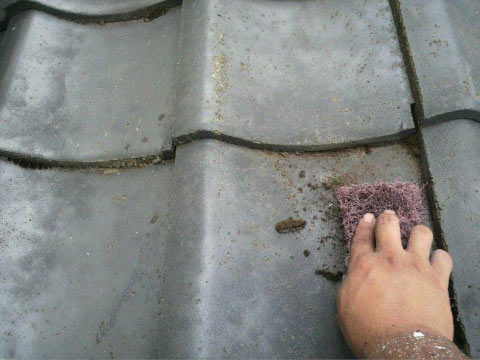

③洗浄前に、瓦の入れ隅部分や直接高圧洗浄機の出来ない場所の汚れ、苔などをケレンしておきます。

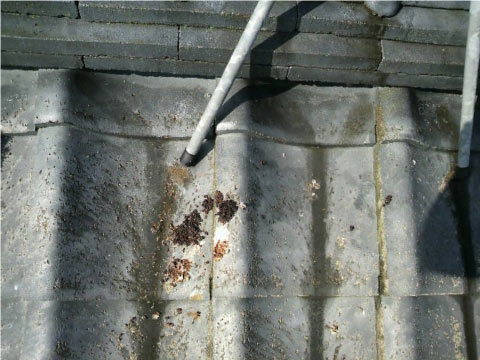

④鳥のフンなども塗膜を傷める原因です。
高圧洗浄

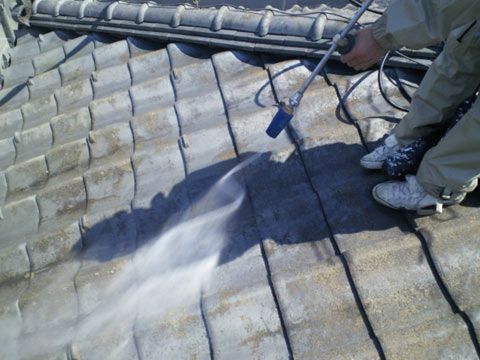

⑤20㎝前後、洗浄する箇所から離して上から下へ降りながら作業していきます。
⑥高圧洗浄で苔や鳥のフン、セメント砂などキレイに落ちました。
 季節により乾燥時間として1日~3日空けます。

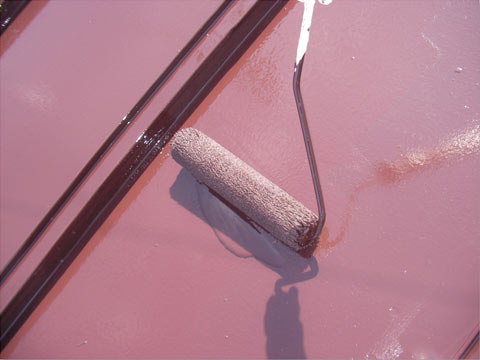

下塗り

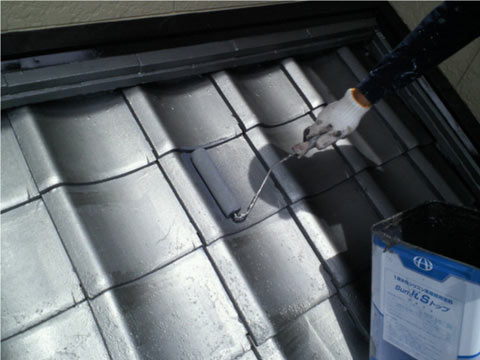

⑦乾燥後の下塗り作業ですが、傷んだ瓦の表面に下塗りを入れます。
⑧下塗り完了です。
 ムラなどがないように下塗りを入れました。
中塗り

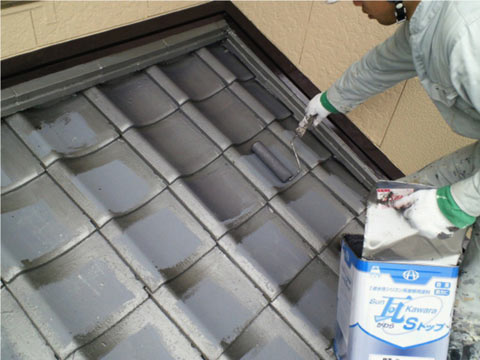

⑨中塗りは、刷毛で塗った部分に重ねてローラーを塗ると艶ムラが出やすいので職人技でムラがでないように作業して行きます。

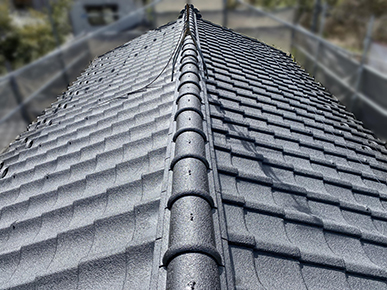

⑩熟練した技術での、重ねムラのない仕上がりで中塗り完了です。
上塗り
⑪上塗りは、中塗りと同様に気を使いながら塗り残しがないように最後の仕上げ作業をします。

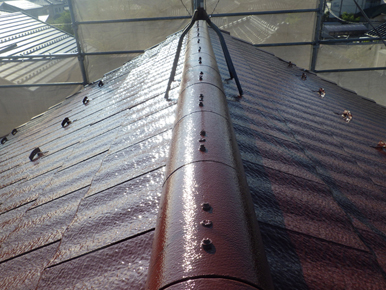

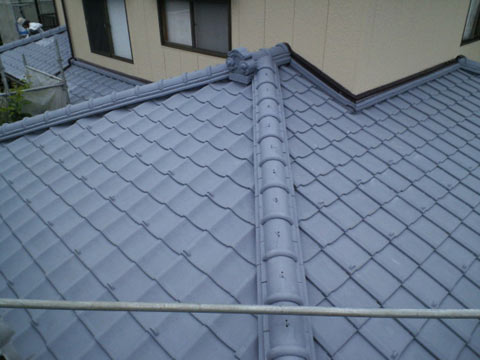

⑫上塗り完了です。
 私達もこの時は達成感で感動する瞬間です。
▲上へ

屋根トタン塗装の工程
※画像クリックで拡大します。
①使用する高圧洗浄機
 150㎏で洗浄します。
 作業時間は屋根40坪で約2時間位です。

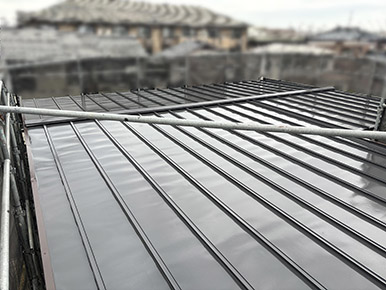

着工前
②塗装工事着工前です。
目あらし
③洗浄前に目あらしなどをしておき、塗料の密着性を良くします。
ケレン

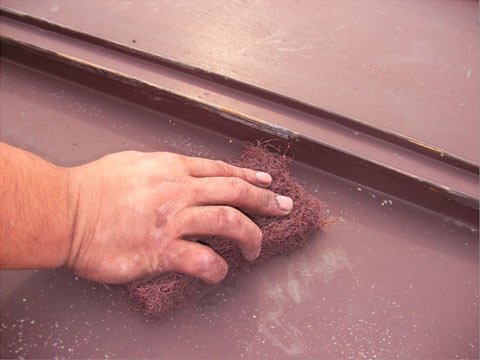

④洗浄前に、錆や塗膜の剥離箇所もケレンをしておきます。
高圧洗浄

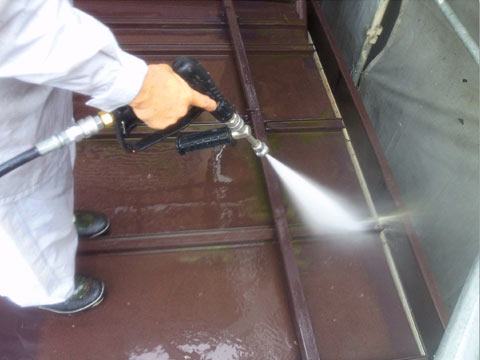

⑤20㎝前後、洗浄する箇所から離して作業していきます。
⑥高圧洗浄で苔や鳥のフン、錆粉などキレイに落ちました。
 季節により乾燥時間として1日空けます。
下塗り

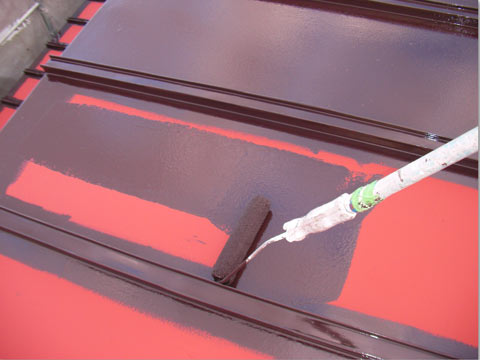

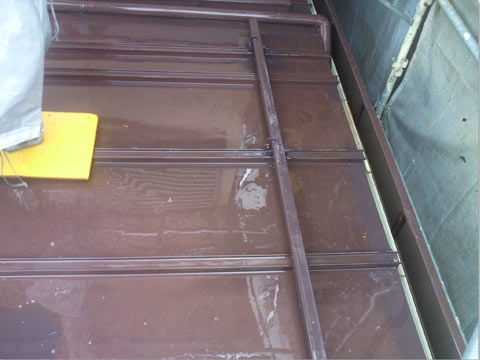

⑦トタン屋根は吸い込みがないため、下塗りの錆止めはローラーつなぎが出やすいので つなぎが出ないように順序よく塗って行きます。
⑧錆止め塗料をシンナーで薄めすぎると、このような色ムラのない仕上がりにはなりません。
 色ムラなく、下塗り完了です。
中塗り
⑨中塗りは塗膜を付けるため溜まりの出来ないように塗料をのばしていきます。

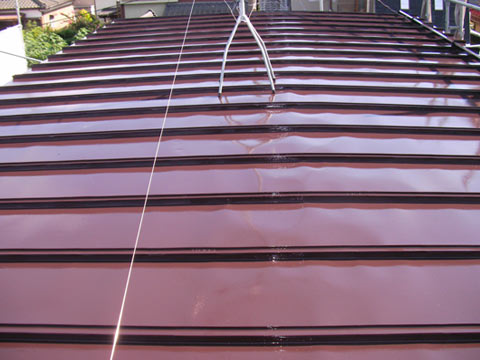

⑩上塗りに匹敵するぐらいの出来栄えで中塗り完了です。
上塗り

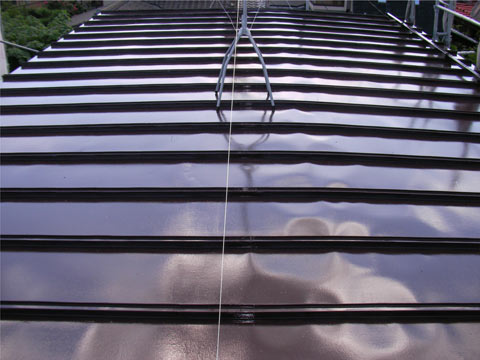

⑪上塗りは中塗り同様に気を使いながら溜りが出来ないように最後の仕上げ作業をします。

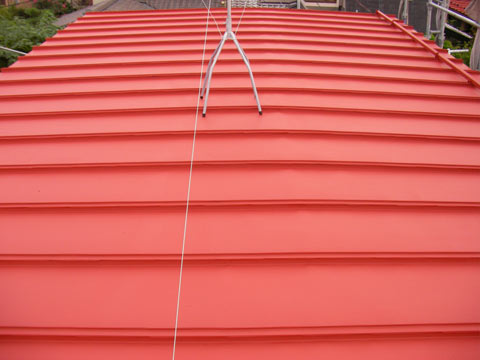

⑫上塗り完了です。
 私達もこの時は達成感で感動する瞬間です。
▲上へ

屋根コロニアル塗装の工程
※画像クリックで拡大します。
①使用する高圧洗浄機
 150㎏で洗浄します。
 作業時間は屋根40坪で約3時間位です。

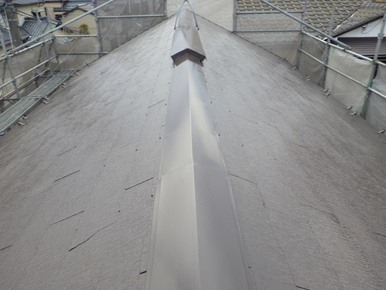

着工前
②塗装工事着工前です。
ケレン

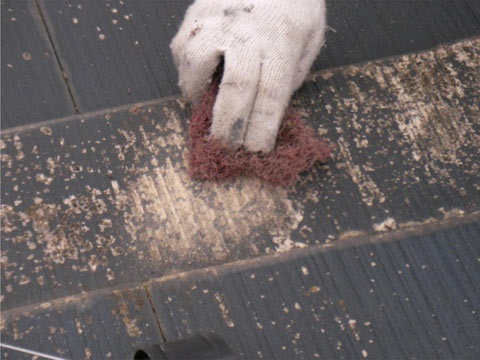

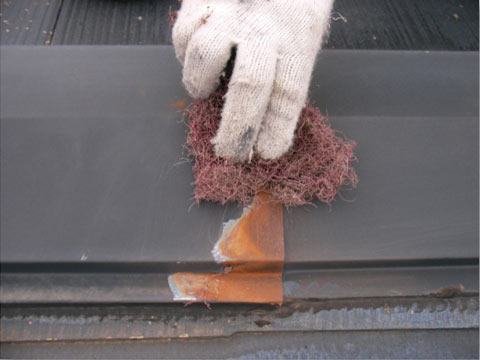

③洗浄前に、錆や塗膜の剥離箇所もケレンをしておきます。
④洗浄前に、塗膜の剥離箇所もケレンをしておきます。
高圧洗浄
⑤20㎝前後、洗浄する箇所から離して上から下へ降りながら作業していきます。

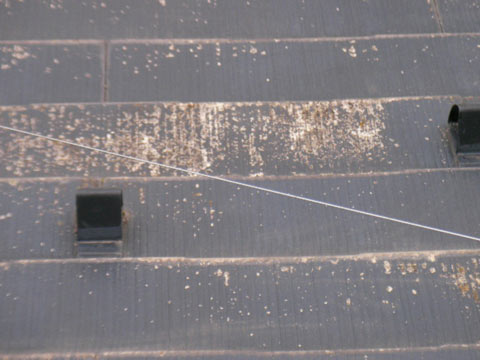

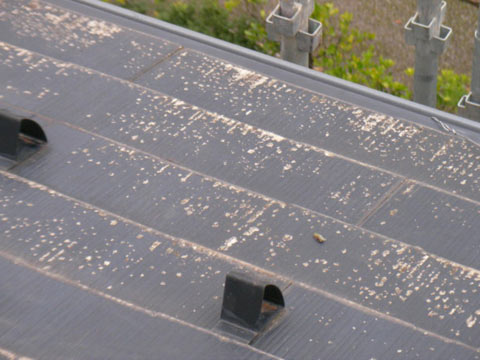

⑥高圧洗浄で苔や鳥のフン、塗膜のゴミなどキレイに落ちました。
 季節により乾燥時間として1日~3日空けます。
下塗り
⑦乾燥後の下塗り作業ですが、塗膜の剥げている箇所は吸い込みがなくなるまで1回~3回塗ります。

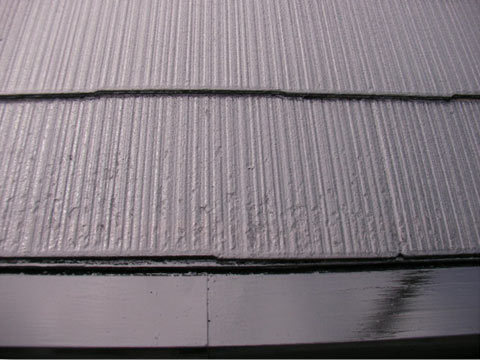

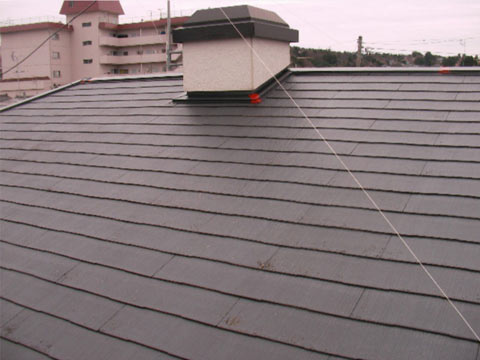

⑧全体に艶が出たら下塗り完成です。
中塗り

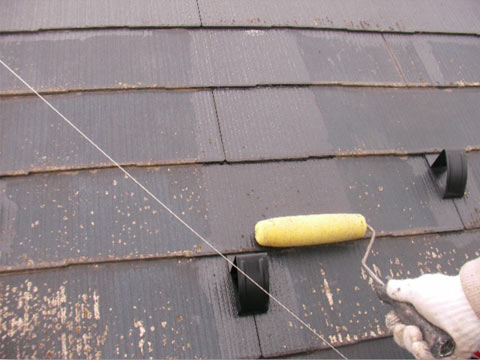

⑨中塗りは、刷毛でぬった部分に重ねてローラーを塗ると艶ムラが出やすいので職人技でムラがでないように作業して行きます。
⑩下塗りで吸い込みを止めたので、ムラの無い仕上がりで中塗り完了です。

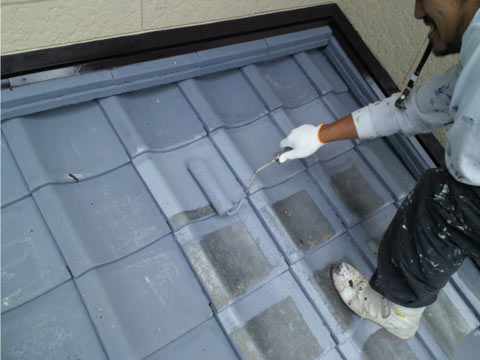

上塗り

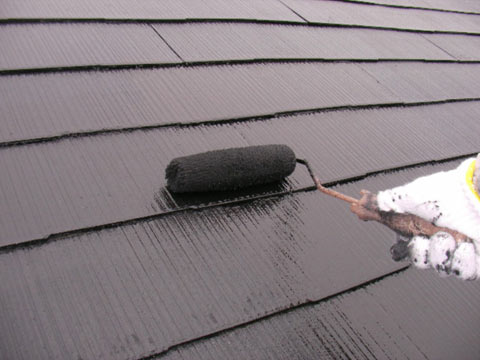

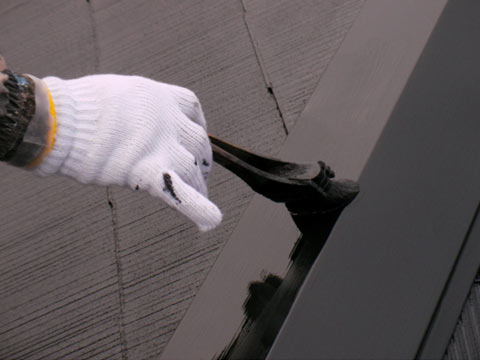

⑪上塗りで最も気を付ける事はコロニアルの重ね目を埋めないように仕上げる事です。
⑫鉄部も一緒に仕上げていきます。

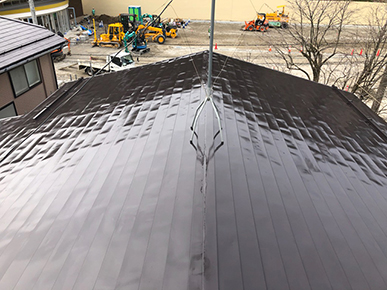

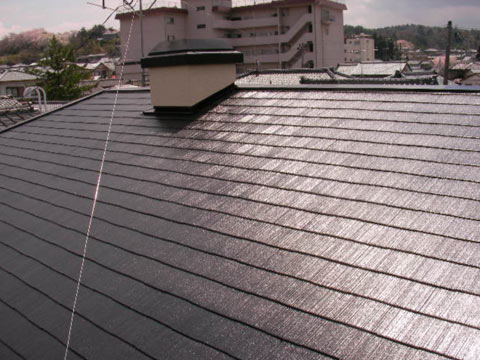

⑬上塗り完了です。
 私達もこの時は達成感で感動する瞬間です。
▲上へ
